قد يبدو أن سرعة بناء قوالب صب الألومنيوم تعتمد على مدى سرعة تحرك العمال، ولكن العامل الحقيقي هو ما إذا كان الطاقم يتبع الإجراءات القياسية. إن التعرف البطيء على اللوحة، والتعامل غير المنظم، والدبابيس المفقودة، والتركيب المتأخر لدعائم الدفع والسحب، والتجريد الخشن، كلها أمور تستهلك ميزة الدورة السريعة لقوالب صب الألمنيوم. لا ينبغي أن يتوقف تدريب العمال عند شرح واحد للرسومات والقواعد الصارمة. يجب تقسيم كل مهمة إلى إجراءات يمكن إثباتها وممارستها وتقييمها.
للمشاريع التي تستعد لاستخدام نظام صب الخرسانة الألومنيوم ، يجب إكمال التدريب أثناء مرحلة القياس أو مرحلة التجميع الأولي حيثما أمكن ذلك. بالإضافة إلى منطقة اللوحة، يجب أن توضح الرسومات التخطيطية ووقت التسليم والسعر والاستفسارات والمناقشات الفنية الحاجة إلى إرشادات التثبيت وتدريب العمال وإحاطات الترقيم ومراجعات المشكلات في الطابق الأول. صب الخرسانة الألومنيوم هو منتج النظام. كلما اعتمدت الطواقم المبكرة أساليب عمل قائمة على النظام، كان من الأسهل تكرار دورة أرضية نموذجية مستقرة.
الأول هو الرسومات ومعلومات الترقيم. على الأقل، يحتاج الطاقم إلى رسومات تخطيط اللوحة، ورسومات ترقيم التركيب، وقوائم التعبئة ورسومات تقسيم الأرضيات؛ التعليمات الشفهية من رئيس العمال ليست كافية. والثاني هو مجال التدريب. اختر شقة أو قسم جدار أو وحدة قياسية حيث يمكن للعمال التدرب على تحديد اللوحات ومعالجتها وتجميعها وتعزيزها وتجريدها. والثالث عبارة عن مجموعة من الأدوات وعينات الملحقات، بما في ذلك الدبابيس، والأوتاد، والعلاقات، وأدوات الدفع، ودعائم الدفع والسحب، ورؤوس الضرب المبكر، والدعائم الفولاذية، وقضبان النقب، ومستويات الروح، وخطوط راسيا وأدوات التنظيف.
افصل العمال الجدد عن عمال التركيب ذوي الخبرة قبل التدريب. يجب على العمال الجدد أولاً أن يتدربوا على تحديد اللوحات وتمريرها، وتوريد الملحقات والتنظيف. يمكن للعمال ذوي الخبرة بعد ذلك التدريب على إغلاق الجدران والأعمدة، ودعامات العوارض والألواح، وتعديل دعامات الدفع والسحب، والفحوصات السابقة للصب. إن السماح للعمال الجدد بتركيب ألواح الجدران، أو دفع الأوتاد، أو عوارض الشريط على الفور قد يبدو فعالاً، ولكن من المرجح أن يتسبب في تجميع غير صحيح، وسقوط المكونات، وتلف اللوحة.

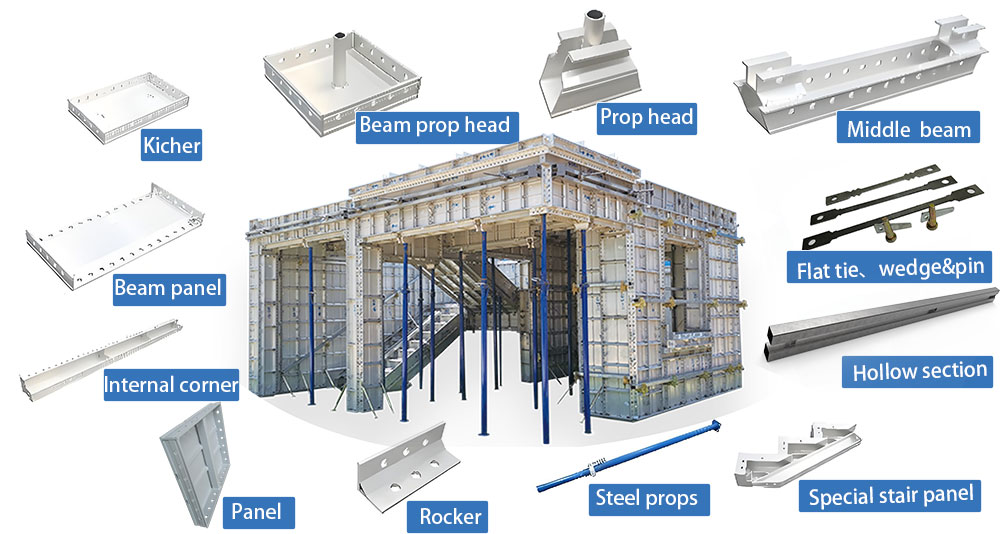

تحديد اللوحة هو الدرس الأول. يجب أن يفهم العمال كيف يمثل رقم اللوحة المبنى والطابق ونوع الشقة وفئة المكونات وتسلسل التثبيت. يجب عليهم التمييز بين ألواح الجدران، وجوانب العوارض، وباطن العوارض، وألواح البلاطات، والزوايا الداخلية والخارجية، وألواح K، وألواح الفتح، وألواح السلالم، والألواح غير المنتظمة. لا تقم بتدريس قاعدة الترقيم بشكل منفصل؛ استخدم اللوحات المادية واطلب من العمال العثور على مواقعهم على الرسومات.
يمكن أن يكون التمرين العملي بسيطًا. حدد عشر لوحات مختلفة واطلب من العامل تحديد كل موقع على رسم تخطيط اللوحة، وتسمية منطقة العمل التي يجب إرسالها إليها، وتحديد ما إذا تم تثبيتها مبكرًا أم متأخرًا، وتحديد أي لوحة زاوية أو حاجز مطابق. ثلاث جولات دقيقة متتالية تشكل تمريرة. عادةً ما يوفر مورد النظام الكامل مثل CIEZN TECH منطق الترقيم والتجميع التجريبي؛ يجب على فريق المشروع تحويلها إلى تعليمات يمكن لطاقم الموقع فهمها.

إن التعامل مع اللوحة ليس وظيفة لمن يكون حراً. في الأرضيات النموذجية، يجب أن تتبع الألواح مسارات ثابتة من منطقة التخزين إلى سطح العمل ومن أرضية التجريد إلى الأرضية أعلاها. يجب أن يحدد التدريب ثلاثة عناصر: اتجاه الحركة ونقاط التخزين المؤقتة ومناطق التخزين المحظورة. لا تقم بتكديس الألواح عند فتحات السلالم أو المصاعد، بالقرب من الحواف غير المحمية، بجانب فتحات الأرضية أو في منتصف طرق الوصول. فصل الجدران والعوارض والألواح والملحقات بدلاً من خلطها.
يتطلب التعامل مع الحركات أيضًا الممارسة. عندما يحمل شخص واحد لوحة صغيرة، يجب ألا تكون الأيدي محاصرة في الثقوب أو فجوات الإطار. مع قيام شخصين برفع لوحة كبيرة، استخدم أمرًا شفهيًا قبل الرفع وتنسيق الدوران والخفض. في سطح العمل، قم بإمالة الألواح بشكل آمن، وادعمها بشكل مستوي وحافظ على اتجاه الأرقام للخارج. يمكن أن يؤدي سحب الألواح على طول الأرضية أو إسقاطها أو ضرب الزوايا إلى تشويه الوجه وفتح المفاصل وإنشاء إزاحات في الخرسانة.
تدريب العمال على التثبيت قوالب الجدار والعمود في تسلسل ثابت. تحقق من حافة الجدار وخطوط الإزاحة أولاً، ثم ضع ألواح الحائط الداخلية، ثم قم بتثبيت الألواح الخارجية، وألواح الزوايا، ونهايات التوقف وألواح الفتح. قم بإجراء اتصالات مؤقتة عند وضع كل لوحة، وتحقق من المفاصل والعمودية عبر التشغيل الكامل، وعندها فقط قم بقفل الكل دبابيس وأوتاد، العلاقات المسطحة أو من خلال العلاقات. لا تقم بإدخال أسافين عبر اللوحات المنحرفة أو حذف نقاط الاتصال لتوفير الوقت.
يمكن تلخيص الإجراء القياسي في أربعة تعليمات: قاعدة اللوحة على الخط، وجوانب المفاصل مشدودة، وإدخال الدبوس بشكل مستقيم، وإسفين مدفوع إلى المنزل. يمكن لرؤساء العمال استخدام نفس العبارات الأربع أثناء التفتيش. إذا لم تتم محاذاة الثقوب، فتحقق من رقم اللوحة واتجاهها وخط الجدار وموضع اللوحة المجاورة أولاً. لا تقم أبدًا بتوسيع الثقب أو إخراج اللوحة من شكلها. يجب على العمال ذوي الخبرة التعامل مع أطراف الجدران، وجوانب الفتح، والزوايا الداخلية والخارجية، وأعمدة الرفع؛ يجب أن يبدأ العمال الجدد بتمرير الألواح والملحقات.

يجب أن يركز التدريب على أنظمة الحزم والبلاطة والدعم على مسار الحمل. يحتاج العمال إلى التمييز بين دعامات باطن العارضة ودعامات الألواح وفهم كيفية تأثير الرؤوس المبكرة، الدعائم الفولاذية والحزم وحمولة نقل سطح السفينة. ترتيب الدعامات والرؤوس المبكرة وفقًا للمخطط، وتركيب باطن العوارض والألواح الجانبية ثم الألواح، وأخيرًا إعادة فحص ارتفاع السطح والمفاصل وعمودية الدعامة.
استخدم حجرة تدريب صغيرة الامتداد وكرر أربع فحوصات: الدعائم راسيا، ورؤوس الضرب المبكر مثبتة بشكل صحيح، ومفاصل اللوحة مشدودة، ولا يوجد أي دعم يتدلى بعيدًا عن محملها. يجب تصحيح الامتداد المفرط للقاعدة القابلة للتعديل، والدعائم المائلة، والرؤوس النازحة المبكرة، والاختلافات الواضحة على مستوى سطح السفينة على الفور. يؤثر صب نظام العارضة والبلاط المعيب على ارتفاع السطح والتشطيب الخرساني وتجريد السلامة معًا، وليس مجرد لوحة واحدة.
تعتبر المسامير والأوتاد بمثابة وصلة صب الخرسانة الأساسية المصنوعة من الألومنيوم، وهي أيضًا المكان الذي من المرجح أن يسلك فيه العمال الجدد طرقًا مختصرة. يجب أن يوضح التدريب أن تركيب دبابيس كافية فقط لتثبيت الألواح معًا أمر غير مقبول. يجب أن يتبع كل موصل مواضع الثقب المصممة ومتطلبات التثبيت. تقلل الأوتاد المفقودة أو المعكوسة أو ذات الزاوية أو السائبة من الاستقرار العام ويمكن أن تؤدي إلى الانتفاخ أو تسرب الجص أو إزاحة المفاصل أثناء الصب.
يغطي التدريب على الملحقات أيضًا العلاقات المسطحة ، والوالر، ودعائم الدفع والسحب، وأربطة الحائط، والغسالات، والدعائم الفولاذية. يجب أن يفهم العمال وظيفة كل عنصر: تتحكم الأربطة في سماكة الجدار، ويحافظ عمال الحفظ على استقامة الجدار ويقاومون الضغط الجانبي، وتقوم دعامات الدفع والسحب بضبط الوضع الرأسي، والدعامات الفولاذية تحمل أحمال الحزم والألواح. إذا كان العمال يعرفون فقط المكان المناسب لمكون ما ولكن ليس سبب وجوده، فمن غير المرجح أن يحددوا المخاطر الناشئة.
| البند التدريبي | الإجراء المطلوب | طريقة التقييم |
|---|---|---|
| تحديد اللوحة | استخدم الرقم لتحديد موقع المكون وتسلسل التثبيت | حدد 10 لوحات بشكل عشوائي؛ حدد بشكل صحيح ما لا يقل عن 8 |
| التعامل مع اللوحة | اتبع الطريق، وقم بالتخزين حسب المنطقة، وحافظ على الأرقام متجهة للخارج | محاكاة التعامل مع الموقع دون التأثير أو الوصول المحظور |
| تركيب الحوائط والأعمدة | قاعدة اللوحة على الخط، والمفاصل مشدودة والأوتاد مدفوعة بالكامل | فحص المفاصل والعمودية بعد تركيب جدار التدريب |
| الشعاع والبلاطة والدعامات | الدعائم راسيا، ورؤوس الضرب المبكر جالسة ومستوى سطح السفينة | فحص موضعي للمسافة بين الدعم والارتفاع ومفاصل اللوحة |
| تجريد وصيانة | اتبع التسلسل، ارفع بلطف، ثم اخفضه بعناية ونظفه على الفور | قم بتجريد قسم تدريب واحد وفحص تلف اللوحة وتخزينها |
غالبًا ما يتم التغاضي عن التدريب على التجريد، إلا أنه يؤثر بشكل مباشر على عمر اللوحة وكفاءة التركيب في الطابق التالي. يجب أن يعرف العمال المناطق التي يمكن تجريدها وأي الدعم يجب أن يبقى. لا يمكنهم فك المكونات بالخبرة وحدها. قم بتحرير موصلات لوحة الحائط أولاً، ثم ارفعها برفق من المواقع المسموح بها دون ضرب إطارات اللوحة. بالنسبة للعوارض والألواح، احتفظ بالدعامات المطلوبة وفقًا لبيان الطريقة ولا تقم مطلقًا بتفكيك الجزء الخاطئ من نظام الضرب المبكر.
قم بتنظيف الملاط المتبقي من الألواح التي تمت إزالتها على الفور. افحص الإطارات والثقوب والوجوه والملحقات بحثًا عن التلف، ثم انقل كل مكون حسب رقمه إلى المنطقة المخصصة له. احتفظ بالدبابيس والأوتاد والعلاقات والغسالات في صناديق مخصصة لإعادة الاستخدام بدلاً من تركها متناثرة على الأرض. يتم الحكم على الطاقم المختص ليس فقط من خلال سرعة التثبيت، ولكن أيضًا من خلال ما إذا كانت الألواح المجردة جاهزة للدورة التالية.
قوالب صب الألمنيوم خفيفة نسبيًا ويمكن التعامل مع العديد من المكونات يدويًا، لكن هذا لا يجعل السلامة اختيارية. ضع المتطلبات في كل إجراء: لا تتعجل أثناء حمل الألواح، ولا تكدسها عند حواف مفتوحة، ولا تقم بسد الفتحات بالألواح، ولا تحرر الدعامة قبل أن تكون مستقرة، واستخدم وسائل الحماية من السقوط على ارتفاع، ولا تقف أبدًا أسفل لوحة من المحتمل أن تسقط أثناء التجريد. يجب على موظفي السلامة تصحيح الحركات مباشرة في منطقة التدريب بدلاً من مناقشة القواعد من الناحية النظرية فقط.
يمكن أن يستخدم الإحاطة السابقة للمناوبة "ثلاثة أسئلة وفحص واحد": ما هي المنطقة التي نقوم بتثبيتها اليوم؟ أين تكمن المخاطر؟ من يقوم بالفحص؟ هل جميع الأدوات والملحقات متوفرة؟ في نهاية الوردية، قم بمراجعة اللوحات غير الصحيحة والنقص ومواقع إعادة العمل وكيفية تجنبها غدًا. ثم يصبح التدريب عادة عمل.
عند شراء قوالب الألمنيوم لا تسأل فقط عن سعر الوحدة والمساحة والتسليم. إذا كان الطاقم يستخدم قوالب صب الألمنيوم لأول مرة أو كان لدى العمال المحليين خبرة محدودة، فحدد متطلبات التدريب في الاستفسار: هل سيطلع المورد على ترقيم التثبيت؟ هل سيدعم الأرضية القياسية؟ هل يمكنها توفير التدريب العملي للعمال؟ هل يتم تضمين تعليمات التجريد والصيانة؟ ما مدى سرعة الرد على مشكلات الموقع؟
عند مناقشة المشروع مع أحد موردي قوالب صب الخرسانة مثل CIEZN TECH، قم بتقديم الرسومات وعدد الطوابق النموذجية والدورة المخططة وحجم الطاقم والحاجة إلى التوجيه في الموقع وما إذا كانت الألواح المستخدمة تتطلب تصميمًا ثانويًا. كلما فهم المورد في وقت مبكر قدرات الطاقم وهدف البناء، كان من الأسهل تحويل تصميم اللوحة والتعبئة والترقيم والتركيب دعم التدريب في خطة واحدة قابلة للتنفيذ
بعد التدريب، يجب على فريق المشروع الاحتفاظ بسجل بدلاً من مجرد الإشارة إلى حدوث الإحاطة. قم بإعداد نموذج قبول تدريب الطاقم الذي يدرج المشاركين، ومنطقة التدريب، ودرجة تحديد اللوحة، ونتائج فحص مجموعة التدريب، وتقييم التجريد، وقضايا السلامة والمتطلبات التصحيحية. أكمل جدارًا أو غرفة تدريب عملي واحدة على الأقل قبل العمل في الطابق الأول. بعد الصب الأول، قم بتوفير تدريب متابعة يعتمد على تسرب الجص والإزاحات والانتفاخ وأضرار التجريد.
التدريب الفعال على قوالب الألمنيوم لا يحاول شرح كل شيء مرة واحدة. فهو يقسم تعريف اللوحة، والتعامل معها، وتركيبها، وتعزيزها، وتجريدها، وصيانتها إلى إجراءات صغيرة يتم ممارستها بشكل متكرر. عندما يعرف كل عامل اللوحة التي يجب أن يسلكها، والمسار الذي يجب اتباعه، وأي دبوس يجب تثبيته، وأي خط يجب فحصه، يمكن أن تتسارع دورة الأرضية النموذجية باستمرار.
إن جوهر تدريب عمال قوالب صب الألومنيوم هو تحويل النظام المعقد إلى إجراءات موقع قابلة للتكرار. يمنع تحديد اللوحة المكونات الخاطئة، ويمنع التعامل المخطط له الفوضى، ويمنع التثبيت القياسي التجميع غير الدقيق، كما أن التجريد والصيانة الدقيقة يبقي اللوحات جاهزة للدورة التالية. بالنسبة للمقاولين الرئيسيين وفرق المشتريات، يعد تضمين خدمات التدريب على الاستفسارات الفنية وتسليمات العقود أكثر اقتصادًا من تصحيح العيوب من خلال إعادة العمل ويحافظ بشكل أفضل على الدورة السريعة والدقة العالية والقيمة القابلة لإعادة الاستخدام لقوالب صب الألومنيوم.
